关键路径法是项目管理中一种重要的进度计划工具,通过计算关键路径,可以明确项目的最短完成时间,识别关键活动,并为项目管理提供决策依据。
一、关键路径的定义
关键路径(Critical Path)是项目管理中用于确定项目最短完成时间的一种方法。它是指项目中一系列相互依赖的活动,这些活动的总持续时间决定了整个项目的最短完成时间。关键路径上的任何活动延迟都会直接导致项目总工期的延长。
二、关键路径的计算步骤
活动清单与依赖关系
列出项目中的所有活动(任务)。
明确每个活动的前置活动(依赖关系),即哪些活动必须先完成才能开始当前活动。
绘制网络图
使用前导图法(PDM)或箭线图法(ADM)绘制项目网络图。
前导图法(PDM)使用节点表示活动,箭头表示依赖关系。
箭线图法(ADM)使用箭头表示活动,节点表示事件(开始或结束)。
估算活动持续时间
对每个活动估算其持续时间(工期),通常以天、周或月为单位。
计算活动的最早开始时间(ES)和最早完成时间(EF)
最早开始时间(ES):活动可以开始的最早时间。
对于第一个活动,ES = 0.
对于其他活动,ES = 前置活动的EF的最大值。
最早完成时间(EF):活动可以完成的最早时间。
EF = ES + 活动持续时间。
计算活动的最晚开始时间(LS)和最晚完成时间(LF)
最晚完成时间(LF):活动必须完成的最晚时间,以确保项目按时完成。
对于最后一个活动,LF = 项目的总工期(即关键路径的总持续时间)。
对于其他活动,LF = 后置活动的LS的最小值。
最晚开始时间(LS):活动必须开始的最晚时间。
LS = LF - 活动持续时间。
计算活动的总浮动时间(TF)
总浮动时间(TF):活动可以延迟而不影响项目总工期的最大时间。
TF = LS - ES 或 TF = LF - EF。
如果TF = 0.则该活动位于关键路径上。
确定关键路径
关键路径是项目中所有总浮动时间为0的活动组成的路径。
关键路径的总持续时间即为项目的最短完成时间。
三、关键路径计算示例

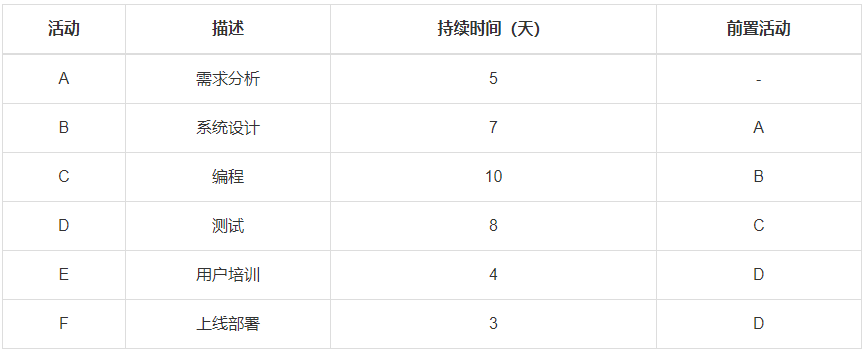

假设有一个简单的项目,包含以下活动:
步骤1:绘制网络图
(此处为文字描述,实际应绘制图形)
A → B → C → D → E
A → B → C → D → F

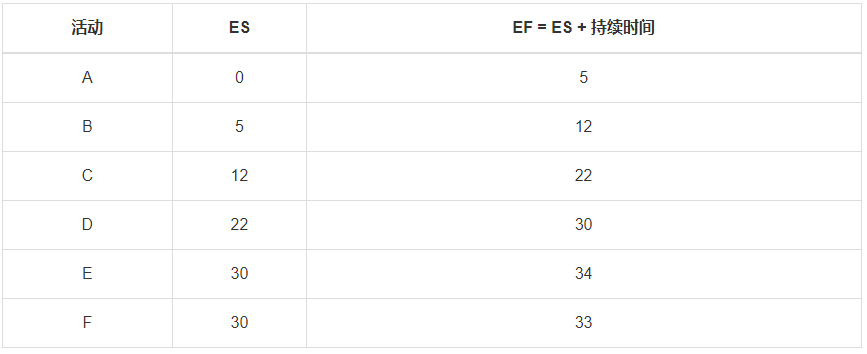

步骤2:计算ES和EF

步骤3:计算LF和LS(反向计算)
项目的总工期为34天(E的EF)。
从后向前计算:

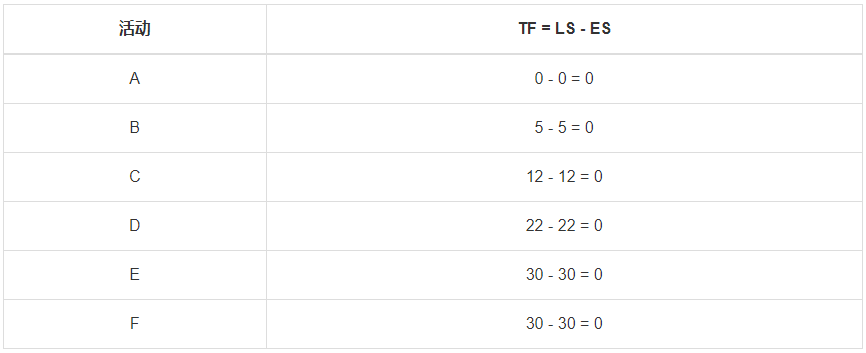

步骤4:计算TF
步骤5:确定关键路径
所有活动的TF均为0.因此关键路径为:A → B → C → D → E 和 A → B → C → D → F。
项目的最短完成时间为34天(由E决定)。
四、关键路径法的注意事项
多条关键路径
一个项目可能有多条关键路径,这意味着这些路径上的活动都需要严格管理,以确保项目按时完成。
浮动时间的使用
非关键路径上的活动具有一定的浮动时间,可以在不影响项目总工期的情况下进行灵活调整。
关键路径的动态性
关键路径可能会随着项目的进展而发生变化。例如,如果某条非关键路径上的活动延迟时间超过了其浮动时间,可能会成为新的关键路径。
资源约束
关键路径法假设资源是无限的,但在实际项目中,资源可能是有限的。此时,可能需要结合资源平衡技术来优化项目进度。
五、关键路径法的优势
明确项目工期:通过计算关键路径,可以明确项目的最短完成时间。
识别关键活动:关键路径上的活动是项目管理的重点,需要特别关注。
优化项目进度:通过分析浮动时间,可以合理安排资源,优化项目进度。
六、关键路径法的局限性
假设资源无限:未考虑资源约束,可能导致计划不可行。
静态分析:未考虑活动持续时间的不确定性,可能低估项目风险。
复杂性:对于大型项目,网络图可能非常复杂,计算量大。
